公司“風光火儲一體化”大型綜合能源基地三項目并網發電 |
||
|
||

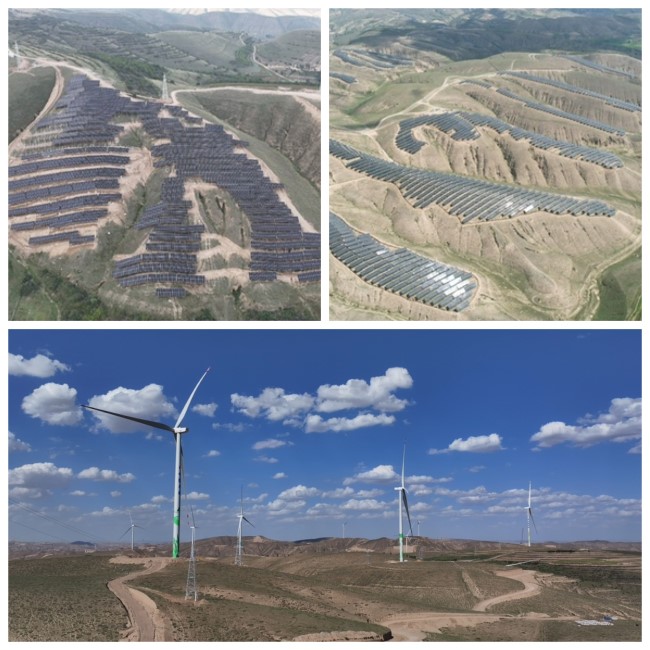

近日,由公司承建的“風光火儲一體化”大型綜合能源基地華能慶陽A1、A2光伏項目、B1風電項目順利并網發電。作為我國千萬千瓦級多能互補綠色智慧綜合能源基地的重要組成部分,公司隴東能源基地項目累計完成新能源裝機建設超1GW。這幾座扎根黃土高原的“綠色引擎”,將成為踐行“雙碳”戰略的生動范例,為我國新能源高質量發展注入強勁動能。 項目地處隴東黃土高原丘陵溝壑區,其中慶陽A1、A2光伏項目直流側裝機包含143個光伏方陣,容量達到近270MWp。自2024年4月份開工以來,項目便面臨異常天氣多、地質條件差、運輸難度高、施工協調困難等諸多挑戰。項目部全體人員,以“逢山開路、遇水架橋”的拼搏精神,創新采用“化整為零”的分段施工方案,通過科學分析、周密組織,積極調整施工策略,攻克一個又一個難題,使項目如期并網發電。 慶陽B1風電項目自2023年11月10日破土動工,共計安裝91臺4.2MW風電機組,總容量為379.5MW。建設期間,項目團隊戰雨季、斗酷暑,通過優化工序、延長作業時間等方式搶抓進度,僅用時127天完成全部91臺風機基礎樁基澆筑,創造了隴東基地已開工新能源項目樁基施工新紀錄;后續又以當日順利完成了4臺風力發電機組安裝,再創華能隴東能源基地新紀錄,在陡峭的山坡上創造了一個個施工奇跡。 |
||
|
